我想安裝光伏電站,但是該如何申請呢?需要準備哪些資料呢?很多想安裝光伏發電的朋友,時常遇到的一些問題。家庭光伏電站到底該如何申請呢?
只需4步,請看下面!
普通的用戶申請光伏電站,需要攜帶的資料包括申請者的身份證、戶口簿、房產證或者房屋產權證明原件和復印件,前往當地鄉、縣一級的電力營業廳進行申請。供電部門會對申請者的相關證件進行核實,并要求申請者填寫“光伏電站并網申請表”。
需要注意的是,如果是公寓房,因為屋頂并不屬于某個業主私有,所以申請者除了需要提供上述資料外,還需要準備好整棟業主及物業的同意書。
如想委托他人,除需以上證件外,還要攜帶相關聯系人的身份證。
不同城市情況不一樣,具體可咨詢當地電力公司客戶服務中心或者撥打95598咨詢。
請被接受后,供電企業會派人到現場勘察,根據實際情況出具接入系統方案和接網意見函,申請者再拿著這些資料請具備資質的設計、施工單位來設計圖紙、安裝設備。
現場勘查、確認的流程與步驟,各地會略有不同。

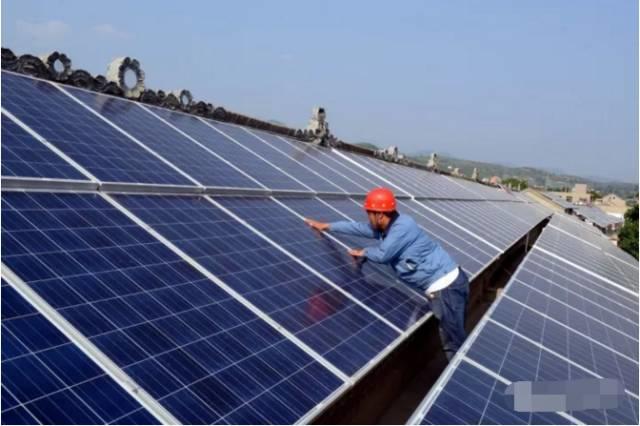

光伏電站的施工安裝,不是兒戲,需要找到專業、有資質的系統安裝商才可以。申請者自己設計安裝,或者請朋友幫忙,都存在著一定的風險,不可取。
在設備選擇的時候也要擦亮雙眼,不能因一時蠅頭小利而棄產品質量于不顧,結果呢損失的還是用戶自己,盡量選擇一線品牌,有3C、CE或SAA認證,這樣質量和服務有保證。
光伏電站施工結束后,申請者帶上組件、逆變器等產品的合格證、出廠檢測報告,產品認證,安裝資格證等資料向供電企業提出并網驗收和調試申請,通過后即免費安裝電能計量裝置,然后簽訂購售電合同及并網調度協議,并網運行。
大家所關心的補貼發放時間、補貼標準、合同有效范圍,都會在這份合同中體現。國內各省補貼發放略有不同,有的按照月,有的按照季度,還有的是以半年為周期。另外合同有效期有的是三年一簽,有的是五年,有的直接簽署20年。
有很多朋友總是念叨著沒拿到補貼,其實你需要做的就是,把當時簽的合同翻出來,仔細看看你的補貼發放規則。
從目前投運的部分家庭光伏電站來看,供電企業一般能在45天內完成服務流程。
