這兩天的信息量有點大,昨天大家期盼已久的過渡期政策發布了,今天有專家預測,明年分布式補貼將下降至0.2元/度,標桿電價下調至一類地區0元,二類地區0.2元/度電,三類地區0.3元/度電。總體指標預計全年30-40GW之間。(詳細解讀見今日第四條)

明年雖然補貼少了,但是規模有了,市場可以開始干了。

伏妹兒再回過頭來說說昨天的政策,有群友提出了“提交申請時間并不等于備案時間”,這個問題關系到能否領到補貼。

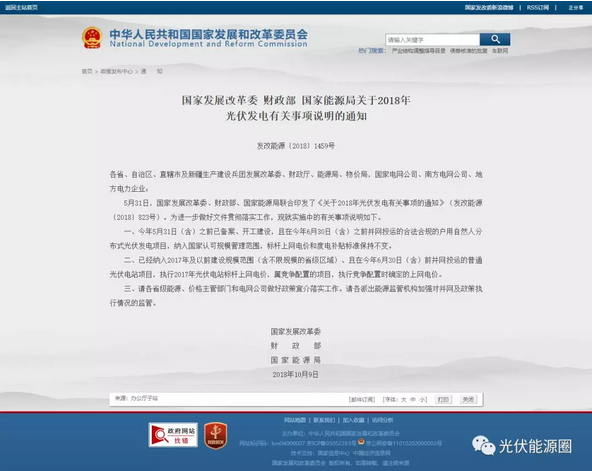

咱們先看看政策原文:

政策里寫的是“今年5月31日(含)之前已備案、開工建設,且在今年6月30日(含)之前并網投運的”。

問題就在于備案時間,提交并網申請的時間并不等于備案時間!

全國戶用分布式的備案基本是由電力公司代業主提交備案的,由于各省市備案的方式和時間稍有不同,導致出現了時間差......

浙江次月初備案

有浙江省的群友反饋,因為當地電力公司是次月初備案,所以,5月份提交申請的業主,6月初才備案,按政策有可能無法拿到補貼的。

終于等到政策的大家,因為“531前備案”這條,被卡在了線外,伏妹兒也覺得有點冤。

針對這個問題,群友致國家發改委能源局政務服務熱線,得到的回復是:備案就按字面意思來,就是531前拿到發改的備案不然的話,就算630并網了,也沒用。

致電浙江發改委,得到的回復是:需要與電網公司,各部門再銜接一下。

希望之后,浙江發改委能給大家一個合理的解決方案。

有沒有浙江或者其他地區的朋友,也遇到了這樣的情況?

湖南新化先建后備案

湖南新化的一位群友反饋,當地戶用分布式備案流程是:先建設,再并網,后備案。

按這樣的流程看,也是不符合政策規定的。

但是,當地那些在5月份開工建設,6月份并網,之后備案或者到現在還沒備案的這部分,也因為“531前備案”被卡在了線外,可能拿不到補貼。

轉新化光伏經銷商致能源局的一封信:

尊敬的領導,你好。

國家發改委于2018年10月9日發布了1459號文件,我們企業認為這份文件與現實中的實際情況還是不相符的。在我們湖南省新化縣在申請戶用光伏發電時都是先把光伏電站安裝好,把資料備齊再去供電局申請,電力局受理申請再去當地發改委為客戶代理備案,當地發改委以一個季度或者達到100個申請數量的時候再集中統一一起去備案的。我們當地一直以來都是這樣的流程在搞光伏建設。

10月9日的文件中提到5月31日備案,開工建設,且6.30日并網發電的戶用項目納入國家指標內。以我們湖南新化內這一并網流程來看,是無論如何也不符合的呀。我們都是開工建造完成,供電公司是要求我們將所有資料(包括申請與竣工資料)都備齊了再去填分布式接入申請表的,然后供電公司會在20天左右來并網裝表。而后面的備案則至少是要二個月的時間。這個情況持續一兩年了,一直都是這樣的。

10月9日的文件一出臺,現在我們是完全亂套了,在我們這邊都是先開工建造再并網,然后再備案的,我們都是5月份開的工,6月份并網,備案那到現在10月份了還有一些都沒備好。客戶又天天逼問我們補貼的事情,我們也無法回答,現特向領導反映我們這個地區的實際情況,望領導就將條件設為6月份并網就符合條件,這也是實際情況所逼,減少我們與客戶的糾紛。望批準為感!

新化光伏經銷商

你家是什么時候備案的?是否也遇到類似的情況?

伏妹兒建議:

1.先跟當地電網公司溝通,查看備案時間,確認補貼領取標準。

2.向當地發改委反饋此項問題,看當地能否將尺度放寬些,將630前并網的都算入補貼范圍。

全國各地的情況很不一樣,所以,在政策執行過程中,肯定會出現一些小問題,如你也遇到類似問題,或者其他問題,可以隨時跟伏妹兒爆料尋求幫助,群里五湖四海的大家都幫你想辦法哦。
