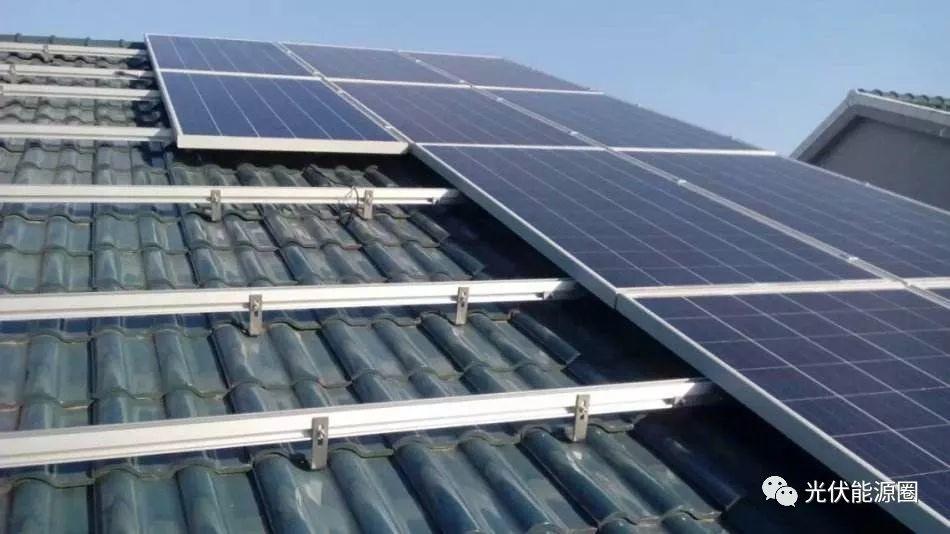

瓦屋頂一般是民用建筑屋頂,瓦結構形式有各種各樣的,但基本安裝過程都是一樣的。
瓦屋頂安裝過程
瓦屋頂光伏電站安裝過程如下:
(1)根據瓦片的類型選擇相應的掛鉤,用螺栓將掛鉤固定在屋頂木梁上;
(2)根據屋頂荷載要求選擇合適的導軌,用螺栓將導軌固定在掛鉤上;
(3)將安裝好的壓塊滑入導軌中,放置好組件后,擰緊螺栓即可固定組件。
琉璃瓦安裝方式:掛鉤固定基礎

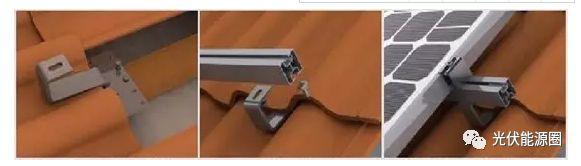

圖1 掛鉤用螺栓固定于橫梁上
圖2 掛鉤用膨脹螺栓固定于混凝土樓板上
布線排管及電氣設備的安裝?注意事項:
布線排管時首先注意安全性問題,能走暗線時盡量走暗線,不走明線,同時注意 管子的美觀性;
在安裝逆變器時,確保輸入輸出開關都處于斷開狀態;
絕對禁止直流輸入與逆變器輸出端相連,禁止輸出電路短路或接地;
直流輸入與逆變器之間的連線應盡可能的短;
進行連接過程應選擇不同顏色線纜以作區別。正極紅色,負極藍色;
接線端子時,務必牢固,禁止松動。
使用工具:
錘子、大一字螺絲刀、大十字螺絲刀、老虎鉗、鋸子、沖擊鉆。
布線排管時一定按照實用美觀的角度來處理,對于管卡應放置1.5m一個,嚴禁管子有松動、彎曲等情況,為符合要求情況之下,盡量的少走線,能走暗線的情況之下,盡量用暗線來處理。
逆變器安裝應放于高處、周圍空氣流通順暢、遠離生活的地方。安裝之前,做好準備工作,檢查產品配件是否齊全、安裝環境是否符合要求,安裝前的布局是否得當。在安裝時,兩人配合,務必安裝牢固,嚴禁有松動、左右搖擺等問題。安裝好以后,務必進行檢查,檢查內容包括光伏陣列的檢查、交流側接線檢查、直流線側接線檢查以及整個逆變器的固定檢查。
配電箱應安裝于大于或者等于1.3m之上的墻壁上,安裝時注意用電安全。如果線纜需穿墻穿管,必須用防水、防火材料加以封閉確保其安全。
并網試調運行 注意事項:
調試并網運行之前,務必進行仔細檢查各線路是否連接好;
通電測試,調節并運行逆變器,注意記錄數值,是否與實際相符;
注意用電安全。
使用工具:
大十字螺絲刀、大一字螺絲刀、小十字螺絲刀、小一字螺絲刀、筆記本電腦、萬用表。
試并網運行,先合上直流部分開關(逆變器開關),觀察直流部分電壓運行是否符合標準情況之下,并用相機拍下記錄。
如果直流部分電壓在規定范圍之內,則打開配電柜,再合上交流部分開關,觀察光伏表,并用相機拍下其運行情況。
如果廠家沒有安裝WIFI模塊,必須將其拆下,安裝WIFI模塊,如已經安裝好,可直接跳過,進行WIFI設置,具體操作步驟按照WIFI手冊進行操作。
來源:光伏聯播
