3月、4月天氣好,光伏項目發電量高。
今天天氣格外好,小編家里的光伏電站發電量再創歷史新高!
項目地點:山東省
項目規模:3.6kW;
今日發電量:27kWh
折合日滿發小時數:7.5小時!

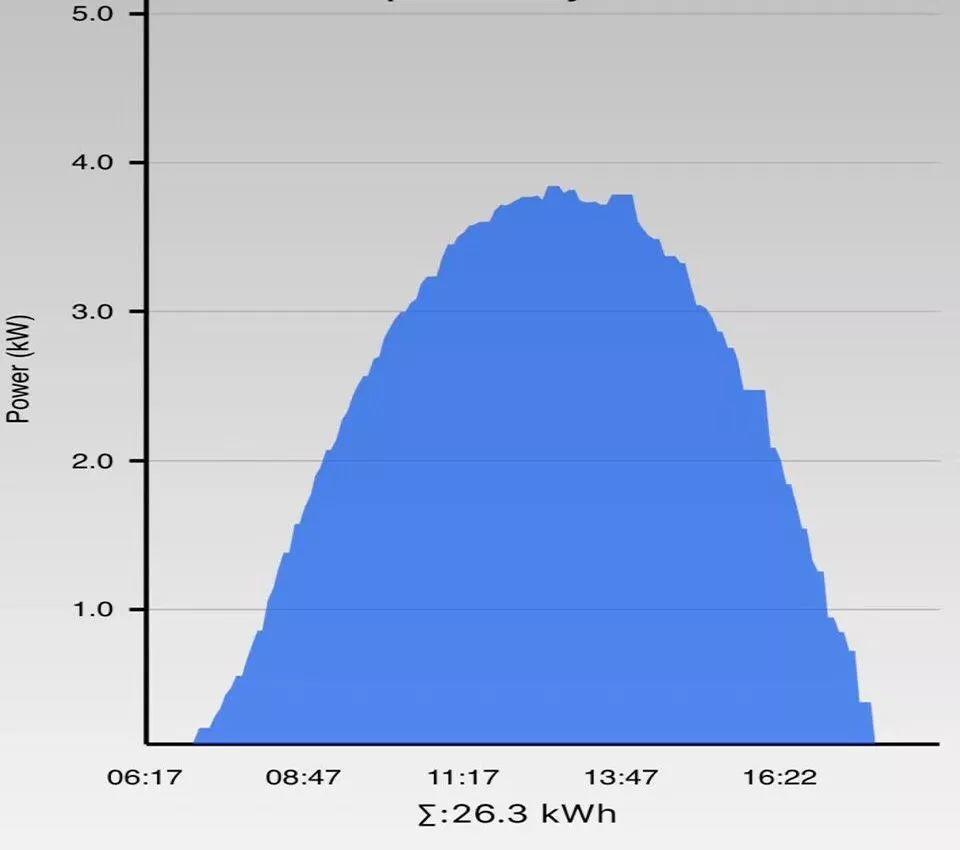

圖1:4月7日某3.6kW戶用光伏電站出力情況
從上圖可以看出,光伏組件的標稱功率是3.6kW,但今天超過3.6kW發電時間達到3.5小時(11:00~14:30)!最高時的功率超出4kW!
試想,如果采用組件超配的方案,一天內將會有3.5小時處于限發狀態。
今天的情況并不是個案,3月16日也曾出現日滿發小時數搞到7小時以上的情況,光伏系統長時間處于超功率運行狀態。

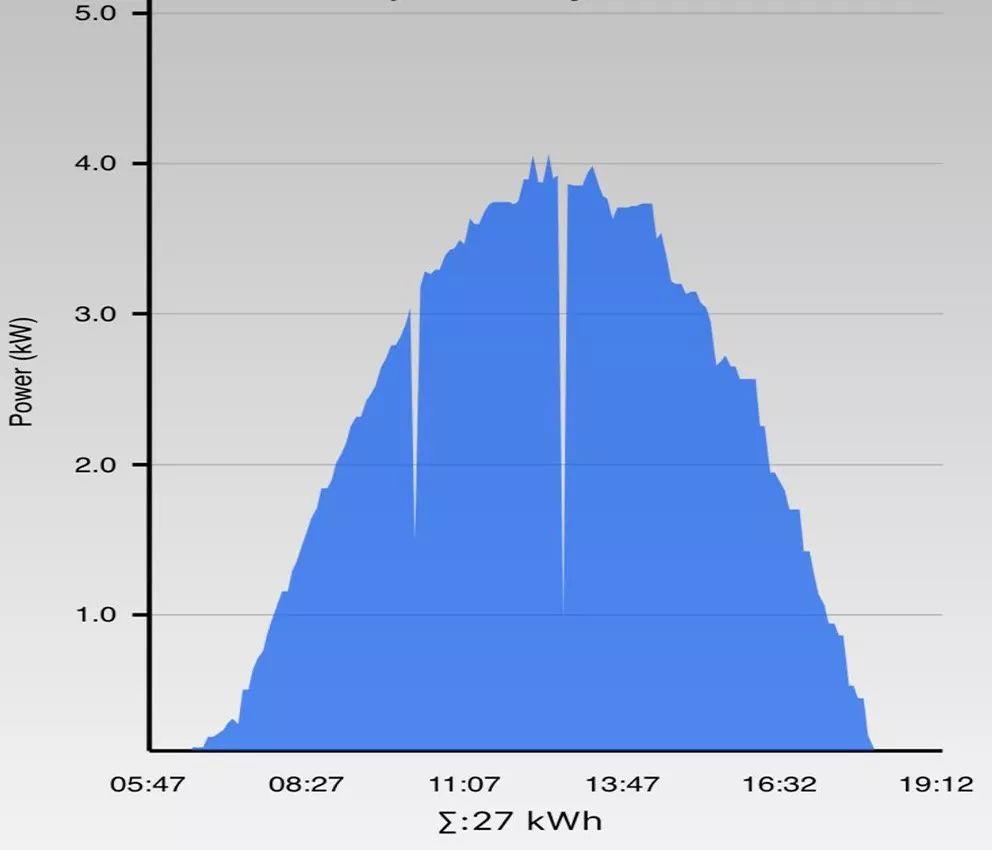

圖2:3月16日某3.6kW戶用光伏電站出力情況
3月8日中午12點,3.6kW系統,最高處理甚至高達4.5kW!

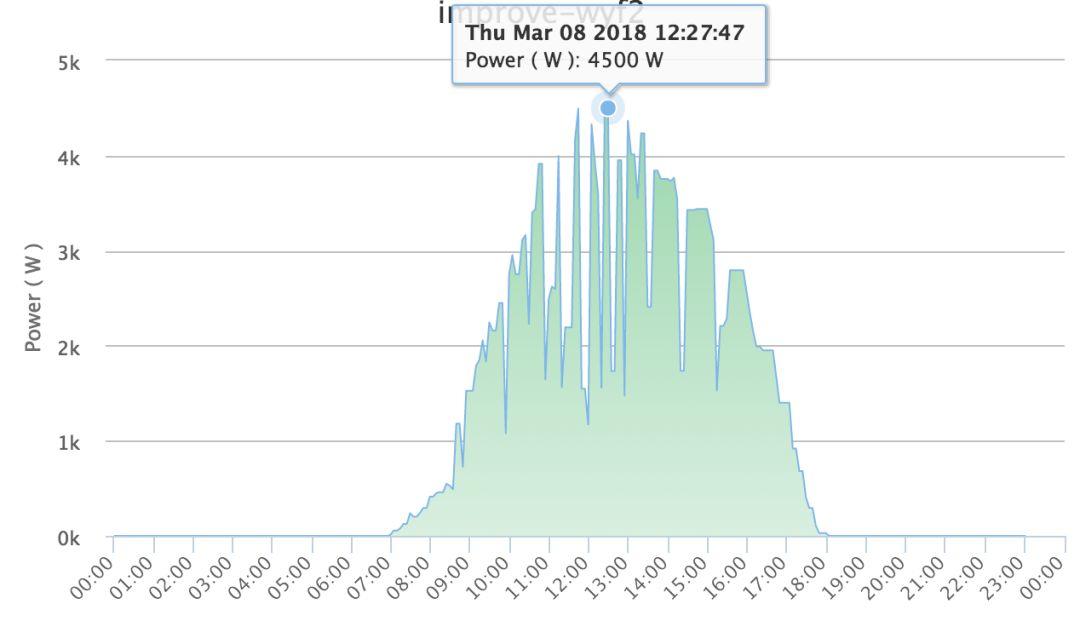

圖3:3月8日某3.6kW戶用光伏電站出力情況
由于3月份天氣好,根據實際統計數據,日滿發小時數在5小時以上的有20天,都存在處理高峰超過3.6kW的情況,即如果采用超配都會有限發的情況!
表1:3月份日滿發小時數分布情況
通過上述數據可以發現:
1)戶用光伏項目的系統效率遠高于地面電站項目和工商業分布式光伏項目。
2)戶用光伏項目中,不宜采用組件超配的方案。

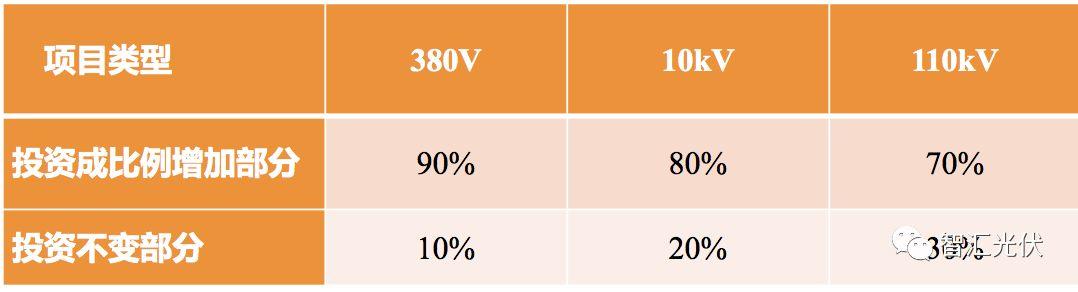

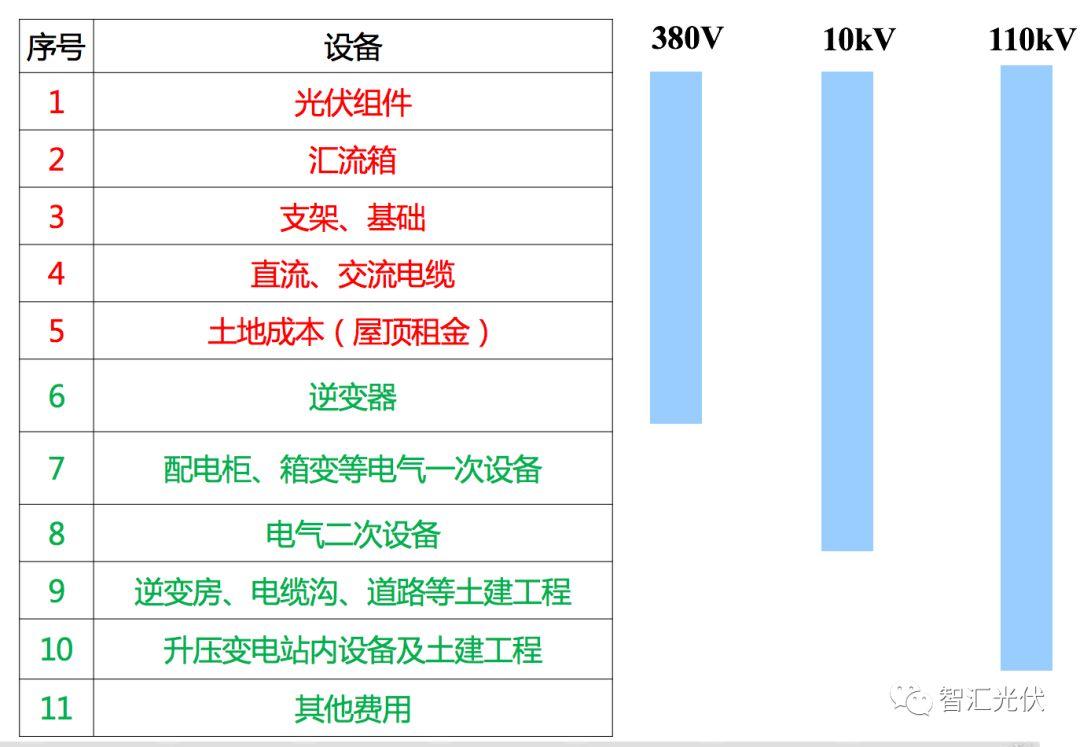

當采用光伏組件超配方案的時候,不同項目類型,對造價的影響差異很大,如下圖所示。當采用光伏組件超配的方案,上圖中,
1~5項,紅色部分,造價根據超配的容量成比例增加;
6~11項,綠色部分,超配后的造價基本不變。
1)對于大型地面電站項目
目前,大型地面電站基本是以110kV并網,少量為35kV并網。因此,逆變器之后的交流部分投資比重高。
總投資中包含上述1~11項。其中,組件超配時投資不變的部分(綠色部分,6~11項)的比例約為30%,甚至更高。
2)對于工業分布式光伏項目
工業分布式光伏項目多以10kV并網。因此,逆變器之后經箱變升壓至10kV匯流以一個回路T接至附近的10kV線路是常見方案。當然,10kV的系統也需要配電氣二次設備。
總投資中包含上述1~8項。其中,組件超配時投資不變的部分(綠色部分,6~8項)的比例約為20%。
3)對于戶用光伏項目
戶用光伏項目均以220V或380V并網,逆變器出來后直接經配電箱并網。
因此,總投資中包含上述1~6項,組件超配時投資不變的部分(綠色部分,6~8項)的比例約為10%,甚至更低。
對上述分析簡單匯總如下表,
如果當采用光伏組件1.2:1超配時,統一按照2%棄光,線路損耗增加0.3%考慮發電量(未考慮運維成本增加),則增加的投資與增加的收益對比如下表。

從上表可以看出,
相對于1:1的方案,采用1.2:1的超配方案,增加17.1%的發電量,
大型地面電站項目的投資增加了14%,收益增加(17.1%)高于投資增加(14%),因此,超配會提高項目收益!
工商業分布式光伏電站項目的投資增加了16%,收益增加(17.1%)與投資增加(16%)基本持平,超配略微提高項目收益!
戶用光伏項目的投資增加了18%,收益增加(17.1%)低于投資增加(18%),因此,超配反而會降低項目收益!
說明:由于不同項目的投資構成相差較大,上述比例僅是具有代表性的概述,具體項目的具體數值會有所不同。實際工作中應具體問題具體分析。
來源:智匯光伏
